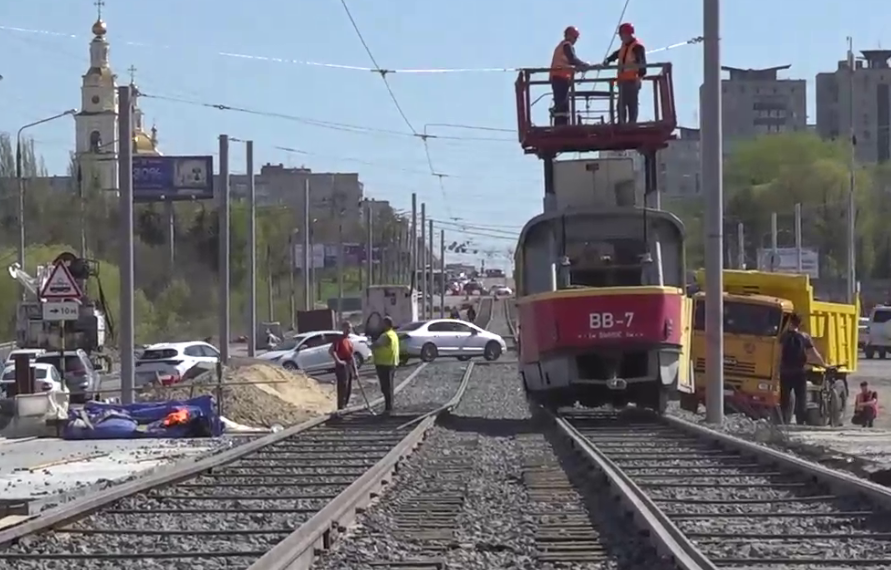

На Минаевском мосту в Ульяновске продолжаются работы по регулировке контактной сети перед запуском трамвайного движения. Как пояснил главный энергетик МУП «Ульяновскэлектротранс» Алексей Смирнов, эти работы обязательны после монтажа проводов.
«С помощью вагона-вышки мы совместно с подрядчиком выравниваем все участки контактной сети, требующие регулировки. На прямых участках провод должен находиться строго на высоте 5 метров 80 сантиметров и идти зигзагами – это предотвращает преждевременный износ токоприёмников (пантографов) трамваев», – отметил Смирнов.
22 апреля перед специалистами стояла задача завершить регулировку контактного провода. Следующим этапом станет обкатка пути специальным вагоном с балластом – это необходимо для проверки готовности инфраструктуры к эксплуатации.
