Глава Ульяновска Александр Болдакин потребовал ускорить работы по подготовке городского теплоснабжения к отопительному сезону. На начало августа общая готовность составляет 64,5% — отставание связано с ремонтами на котельных компаний «УКБП», «Элегант» и «Континент», а также задержками отчётов от некоторых управляющих организаций.

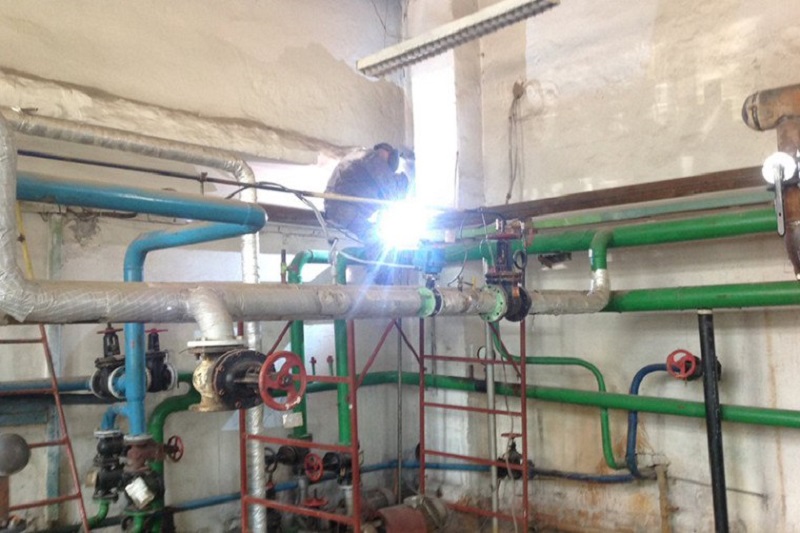

На тепловых сетях выявлено 382 порыва, из которых 296 уже устранено, а 42 находятся в работе. Заменено 12 километров труб, 2,2 км ЛЭП и оборудование пяти трансформаторных подстанций. «Ульяновскводоканал» обновил 1012 метров водопровода и 506 метров канализации.
В многоквартирных домах промыто 86% систем отопления, проведена опрессовка 70% контуров, отремонтировано 78% труб. Также выполнены работы в 80% элеваторных узлов, 82% электрощитовых, заменено 59% электропроводки, отремонтировано 57% кровель и 75% межпанельных швов.
Социальные объекты готовы к зиме неравномерно:
Больницы — 76%
Школы и детсады — 81%
Культурные учреждения — 83%
Спортивные объекты — всего 44%
Жильцы домов, управляемых ТСЖ и ЖСК, могут рассчитывать на 80-процентную готовность — это выше среднего по городу. Однако без ускорения работ некоторые районы рискуют встретить морозы с недоделками.
Городские власти продолжат контролировать ход ремонта, особенно на отстающих объектах — в первую очередь в спортивных учреждениях и на проблемных участках теплосетей.
