Глава Ульяновска Александр Болдакин поручил управлению ЖКХ обеспечить качественную подготовку к следующему отопительному сезону и при гидравлических испытаниях по возможности сократить сроки отключения горячей воды для социальных объектов и жилых домов.

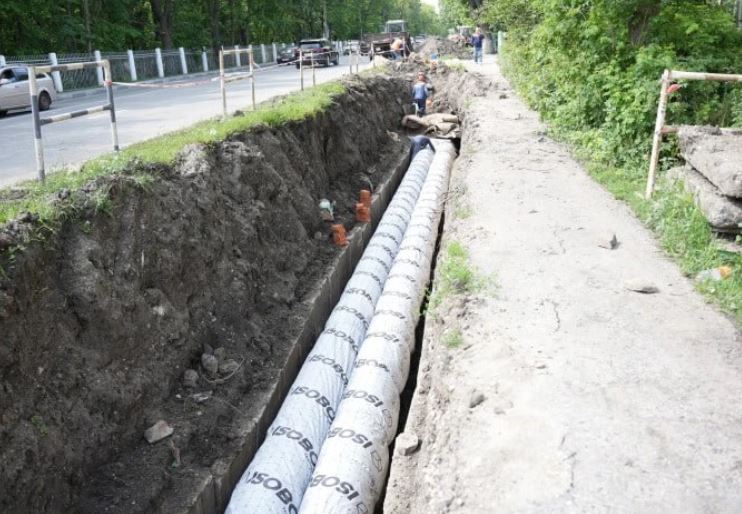

Несмотря на то, что отопительный сезон завершился только неделю назад, коммунальные службы уже приступили к подготовке к зиме. В планах на этот год — отремонтировать и заменить около 10,5 километров тепловых сетей, а также модернизировать генерирующее оборудование. Гидравлические испытания уже стартовали, и все выявленные дефектные участки включат в план ремонта.
Начальник управления ЖКХ Юлия Мокеева доложила, что в связи с испытаниями горячее водоснабжение временно отключено в ряде микрорайонов: Новый город, Верхняя терраса, Северный и Средний Венец, Опытное поле, район улицы Мостостроителей и 4-й микрорайон. На некоторых участках подача воды возобновится с 15 по 22 мая.
Александр Болдакин также планирует провести встречу с представителями ПАО «Т Плюс» для обсуждения замены сетей и работ на ТЭЦ-1 и ТЭЦ-2 в межотопительный период.
Разные ресурсоснабжающие организации проводят испытания в следующие периоды:
ПАО «Т Плюс» — с 5 мая по 31 августа
ПАО «Т Плюс» совместно с МУП «Теплоком» — с 12 по 22 мая
АО «УКБП» — с 12 по 25 мая
ОГКП «АСК» — с 18 по 28 мая
ООО ТК «Азбука быта» — с 1 по 12 июня
МУП «Городская теплосеть» — с 5 мая по 19 июня
Для подготовки к зиме ресурсоснабжающие организации запланировали комплекс мероприятий: ремонт аварийных участков, капитальный ремонт сетей, модернизацию тепломагистрали и техническое перевооружение. Управляющие компании выполнят ремонт на сетях, промывку и опрессовку систем отопления, а также текущий ремонт общего имущества многоквартирных домов.
За лето ульяновский филиал ПАО «Т Плюс», МУП «Городская теплосеть» и МУП «Теплоком» заменят почти 10,5 км тепловых сетей. Также запланированы: техперевооружение сетей, ремонт трёх котлов, капремонт 40 единиц вспомогательного оборудования. МУП «Ульяновскводоканал» обновит 1,5 км водопроводных сетей и 0,7 км канализационных сетей.
Управляющие компании запланировали ремонт систем центрального отопления в 1220 многоквартирных домах, систем ХВС, ГВС и канализации — в 1242 домах, теплоизоляции — в 290 домах, фасадов 23 домов, а также 1599 элеваторных узлов, 3129 электрощитовых, 520 подъездов, 108 дымовентиляционных каналов и другие работы.
Александр Болдакин поставил задачу обеспечить техническую готовность к приёму теплоносителя по всем объектам жилфонда и соцсферы до середины сентября. На особом контроле — промывка, опрессовка и ремонт систем теплоснабжения в многоквартирных домах. Персональную ответственность за подготовку детских садов, школ, больниц, учреждений культуры и спорта несут их руководители.
На сегодняшний день готовность к отопительному сезону составляет 6% при плане 4,2%.
